MS Project. Экспорт и импорт


Функциональность

Если у вас установлен MS Project, то Вы можете экспортировать проекты из MS Project в ADVANTA и импортировать их обратно.

Установите модуль интеграции в MS Project, чтобы функциональность импорта/экспорта стала доступна.После успешной установки модуля в MS Project появится вкладка «Надстройки», на которой размещены кнопки для запуска операций импорта/экспорта.

Параметры, которые можно импортировать/экспортировать:

  • даты (плановые и фактические) проектов и работ;
  • длительность проектов и работ;
  • связи между работами с учетом задержек (лагов);
  • трудозатраты.

Особенности экспорта/импорта из/в MS Project

Нормализованный файл

Для успешного экспорта из MS Project в ADVANTA мы рекомендуем предварительно «нормализовать» файл проекта MS Project.

У MS Project и ADVANTA есть существенные различия в настройках и параметрах проектного планирования. В проектах MS Project есть дополнительные настройки и параметры. При экспорте они могут негативно повлиять на результат. Например, могут "поехать" даты и длительности и т.п.

Перед тем как экспортировать проект из MSP:

1. Создайте новый файл проекта.

2. Скопируйте в него значения только основных колонок:

  • название;
  • даты начала и окончания;
  • длительность;
  • предшественники;
  • названия ресурсов.

3. Сверьте даты и длительности с исходником и сохранить новый файл.

Только после этого приступайте к экспорту данных в ADVANTA.

Корневой объект

Чтобы исключить многократные операции по выбору родительского объекта для каждого корневого узла в плане MS Project, мы рекомендуем создать один общий корневой узел над всеми ранее созданными узлами плана. Так вы сможете экспортировать объекты не отдельными узлами, а как проект в целом.

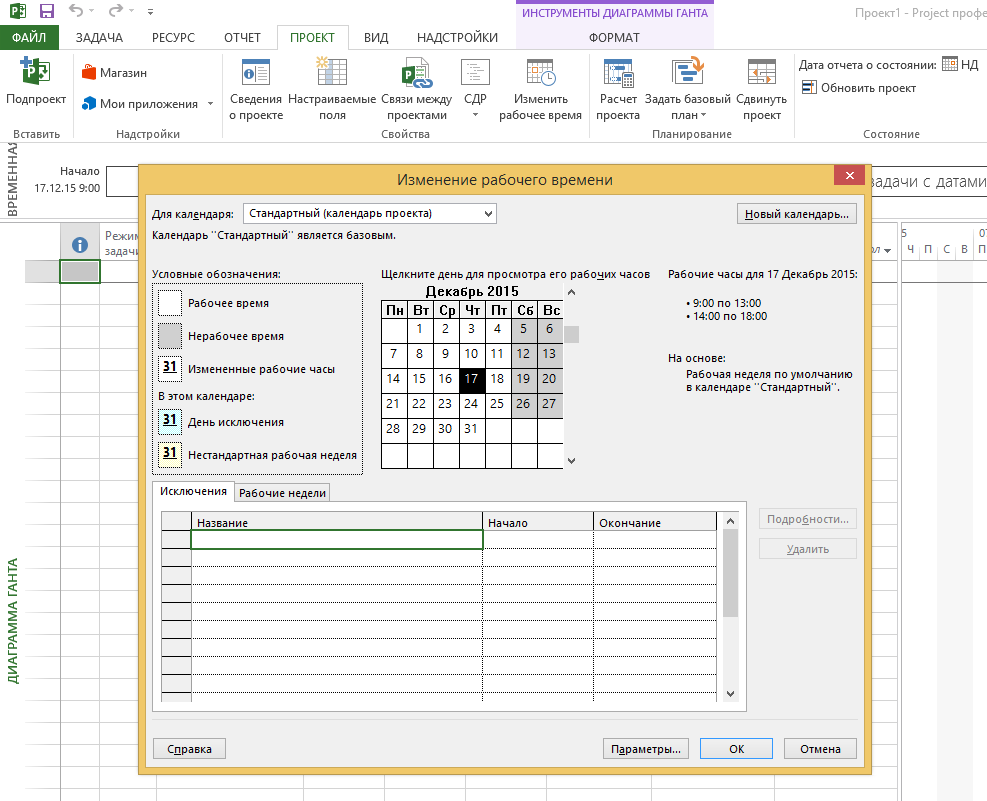

Синхронизация календарей

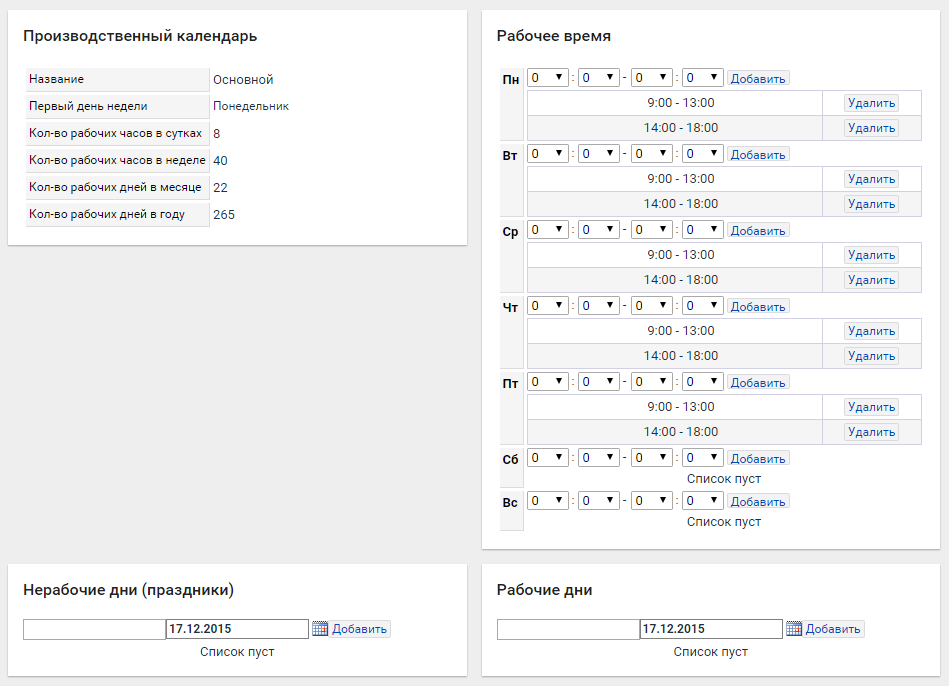

При экспорте из(в) MSP в(из) ADVANTA необходимо синхронизировать производственные календари ADVANTA и MSP.

В противном случае:

  1. В ADVANTA будут сдвиги в датах выгруженных проектов и задач.
  2. В MSP будет появляться ошибка об отсутствии календаря.

В MS Project идентичными должны быть:

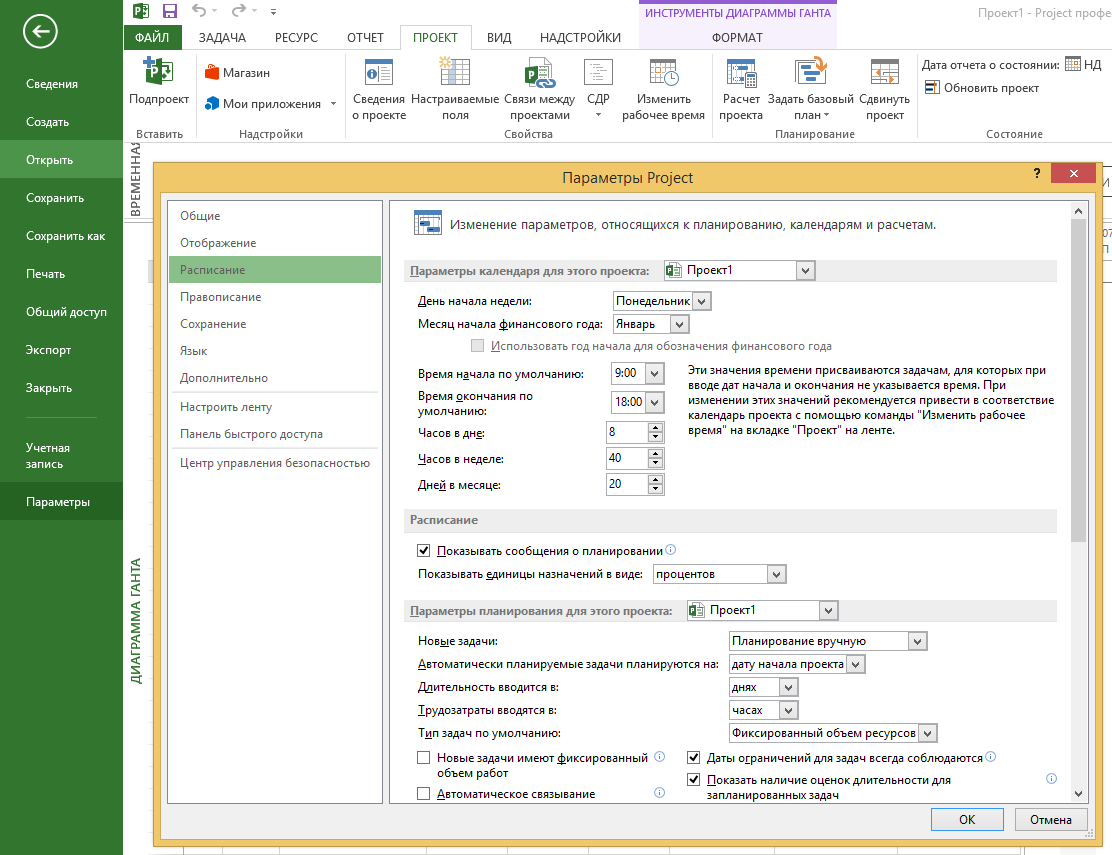

  • как настройки расписания: "Файл" → "Параметры",
  • так и указанный для проекта производственный календарь: Меню "Проект" → "Изменение рабочего времени".
    • Если названия календарей в MS Project и ADVANTA совпадают, то для импортированного проекта будет использоваться указанный календарь.
    • Если названия календарей не совпадают, то для импортированного проекта будет использован календарь вышестоящего объекта.

Экспорт проектов из MS Project в ADVANTA

1. Авторизуйтесь в Системе в браузере по умолчанию (на уровне операционной системы) под нужной для интеграции учётной записью.

2. Зайдите в MS Project → откройте ваш проект.

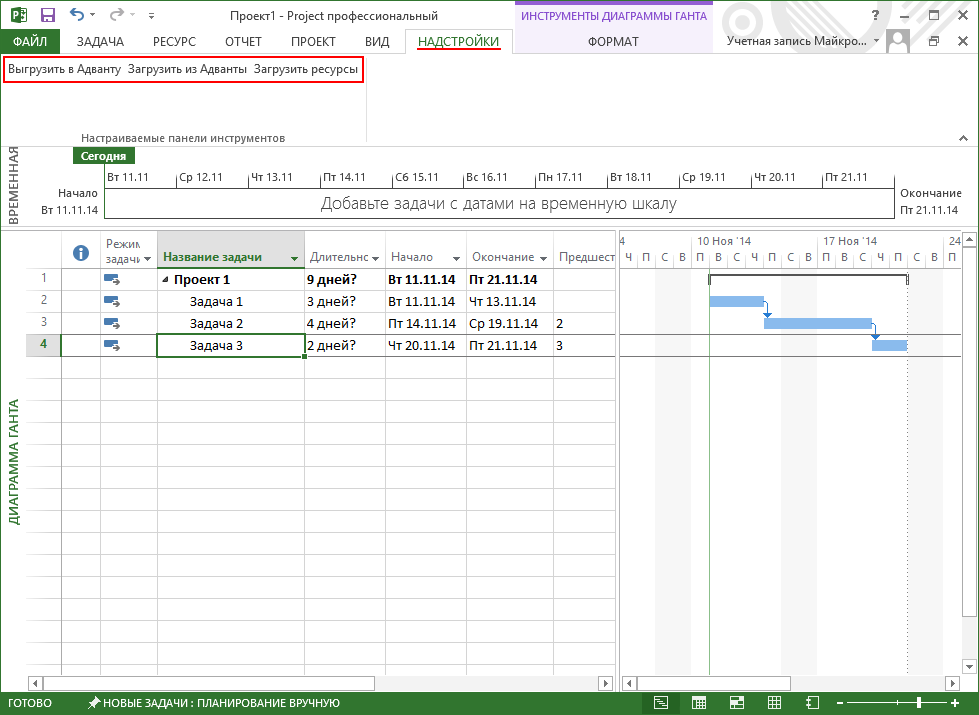

2. Меню "Надстройки" → «Выгрузить в ADVANTA».

3. В открывшемся окне укажите адрес сервера (в поле адреса по умолчанию будет указан шаблон адреса к Cистеме).

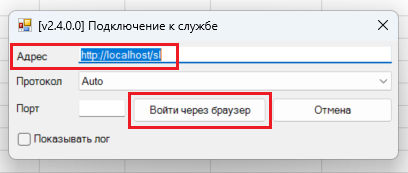

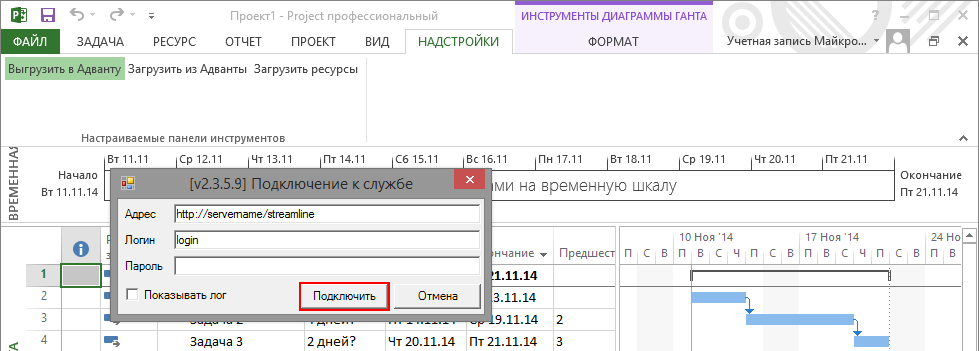

4. В модуле интеграции MS Project нажмите кнопку «Войти через браузер».

5. Выберите родительский объект, в который хотите поместить экспортируемый проект. Для этого нажмите кнопку «Выбрать родительский проект».

6. Найдите требуемый проект в дереве, либо воспользуйтесь строкой для поиска → выделите его → "Ок".

Если нужно экспортировать проект в корень, и у вас на это есть права, выберите «Создать в корне».

7. Укажите тип проекта для всех выгружаемых проектов. По умолчанию выбран тип «Задача». Чтобы выбрать тип проекта:

  • выберите проект (клик на него), тип которого вы хотите сменить;
  • в выпадающем меню выберите нужный тип проекта → "Далее".

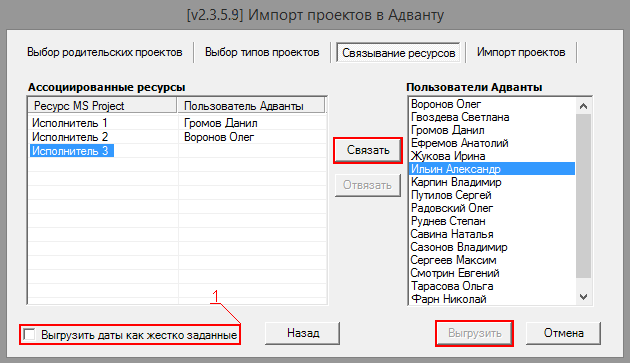

8. Если у работ в MS Project указаны человеческие ресурсы, их можно связывать с пользователями ADVANTA. Для этого:

  • выберите ресурс MS Project;
  • выберите пользователя из ADVANTA, с которым необходимо связать ресурс MS Project;
  • нажмите «Связать».

9. Нажмите "Выгрузить". По завершении выгрузки проектов в Систему, отобразится окно с отчетом.

Как экспортируются вехи проекта из MS Project в ADVANTA

Укажите тип объекта, с которым в ADVANTA будут экспортироваться вехи проекта.

Как вехи в ADVANTA будут экспортированы задачи:

  1. У которых в MS Project нулевая длительность (вне зависимости от активации чек-бокса "пометить задачу как веху" в свойствах задачи).
  2. С ненулевой длительностью и активированным чек-боксом "пометить задачу как веху".

Все вехи будут загружены в ADVANTA с нулевой длительностью, вне зависимости от их длительности, указанной в MS Project.

Импорт проектов в MS Project из ADVANTA

1. Зайдите в MS Project → меню "Надстройки" → "Загрузить из Адванты".

2. В открывшемся окне укажите:

  • адрес сервера (в поле адреса по умолчанию будет указан шаблон адреса к Системе),
  • логин и пароль пользователя в ADVANTA.

3. Нажмите «Подключить».

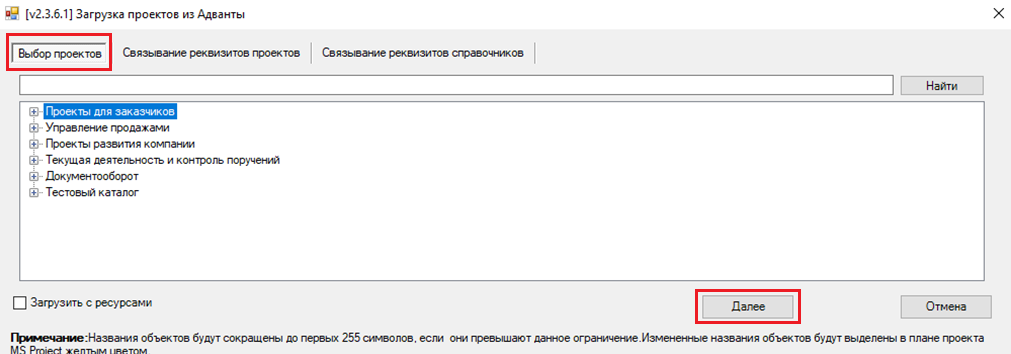

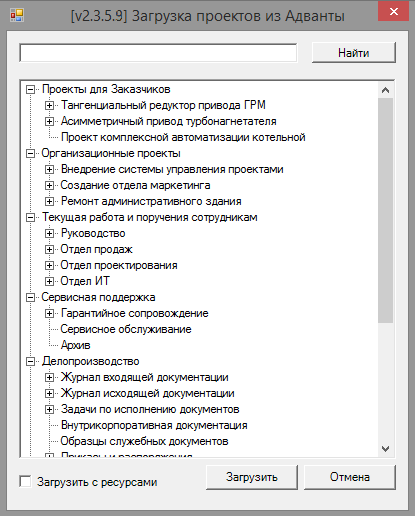

4. В списке выберите проект для загрузки → «Загрузить».

Как импортируются даты план-графиков из ADVANTA в MS Project

Выгрузка дат проводится для конечных работ - объектов, не имеющих дочерних работ, задач.

Если у узлового объекта есть фиксированные ограничения по датам начала и окончания, и они выходят за границу дат дочерних объектов, то после импорта в MS Project появляются Вехи с названиями «Утвержденный Старт» или «Утвержденный Финиш» для дополнительного ограничения по дате начала или дате окончания узлового объекта, которое автоматически не получится из совокупности дочерних задач.

В MS Project даты узловых работ рассчитываются только исходя из дат дочерних объектов, и у них не может быть задано своих фиксированных ограничений, а в ADVANTA такие ограничения могут быть заданы.

Как выгружаются даты

  • В MS Project нельзя проставлять фиксированные ограничения по датам для узловых объектов. Поэтому при экспорте проектов, содержащих узловые задачи с фиксированными ограничениями, может произойти сдвиг дат узла и его дочерних задач, так как в MS Project фиксированные ограничения сбросятся.
  • Дата начала задач без входящих ограничений по связям и фиксированных ограничений по датам в ADVANTA сдвигается на дату начала родительского узла, а в MS Project на текущую дату.
  • Если есть фактические даты, то они полностью игнорируются.
  • Если есть плановые даты (фиксированные ограничения по датам), то плановые даты выгружаются в атрибут задачи Advanced/Constraint (не завершенные и не начатые проекты).
  • По каждому проекту выгружаются его связи и зависимости.
  • Расчетные даты не выгружаются, а рассчитываются MS Project по его алгоритмам. ⇒ Указываются % завершения проектов.
  • Задачи с нулевой длительностью также выгружаются с нулевой длительностью, как вехи.

Экспорт/импорт пользовательских колонок из/в MS Project

Начиная с версии Системы 3.29 появилась возможность указать в надстройке соответствие пользовательских колонок MS Project и сущностей в системе ADVANTA - реквизитов объектов или записей таблиц.

При импорте

При импорте объектов процесс связывания реквизитов или записей таблиц Системы ADVANTA с колонками MS Project происходит на вкладках "Связывание реквизитов проектов" и "Связывание реквизитов таблиц" в окне "Импорт проектов в Адванту".

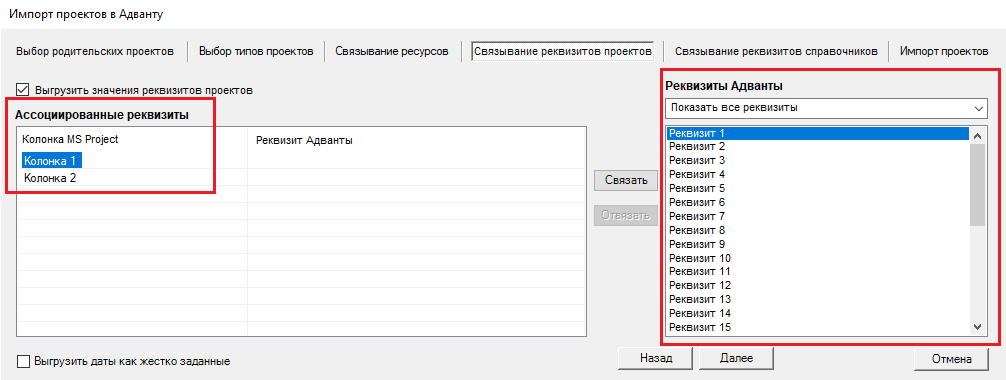

Связывание реквизитов проектов

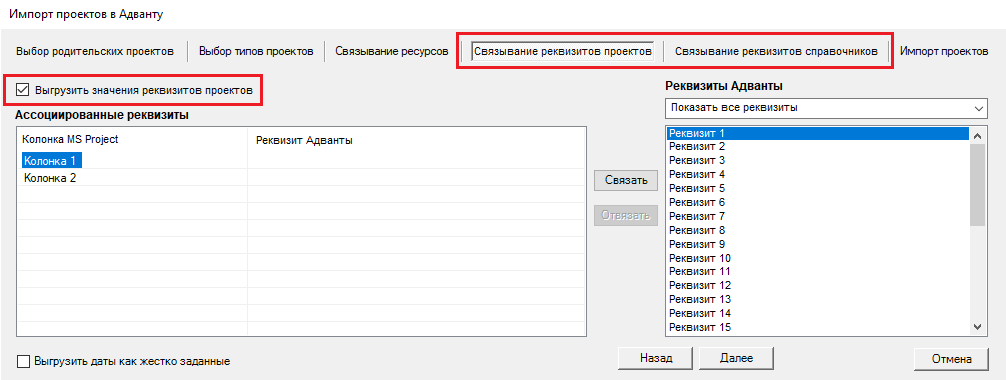

Для того, чтобы раздел с возможностью связывания реквизитов Системы ADVANTA с колонками MS Project стал активен и доступен на изменение, необходимо в окне "Связывание реквизитов проектов" отметить чекбокс "Выгрузить значения реквизитов проектов".

В столбце "Колонка MS Project" отображаются только колонки с типами:

  • дата;
  • флаг;
  • число;
  • текст.

Реквизит Системы ADVANTA отображается в блоке «Реквизиты Адванты», если реквизит привязан хотя бы к одному подтипу пользовательских объектов, созданных в Системе ADVANTA и имеет тип:

  • дата;
  • классификатор;
  • процесс;
  • строка;
  • число.

Для связки в столбце «Колонка MS Project» таблицы «Ассоциированные реквизиты» и в блоке «Реквизиты Адванты» выделите нужные значения. После этого нажмите кнопку "Связать".

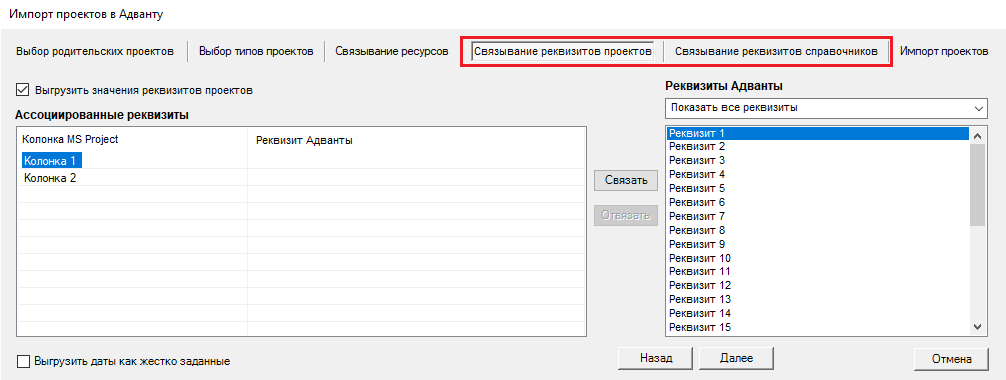

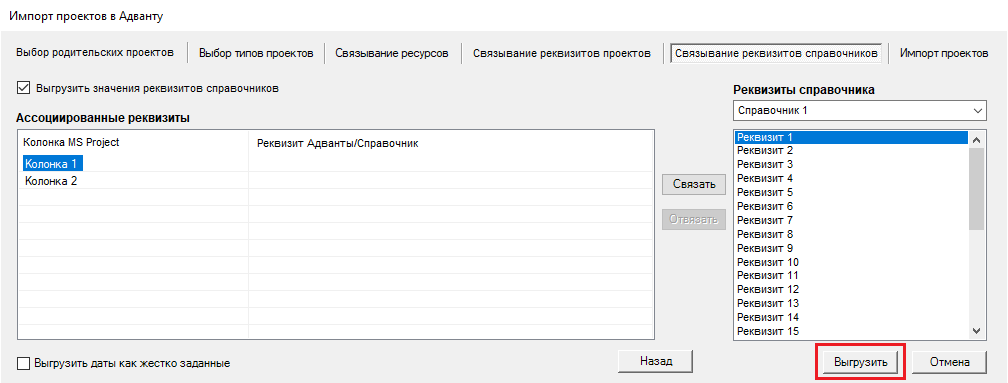

Связывание реквизитов таблиц

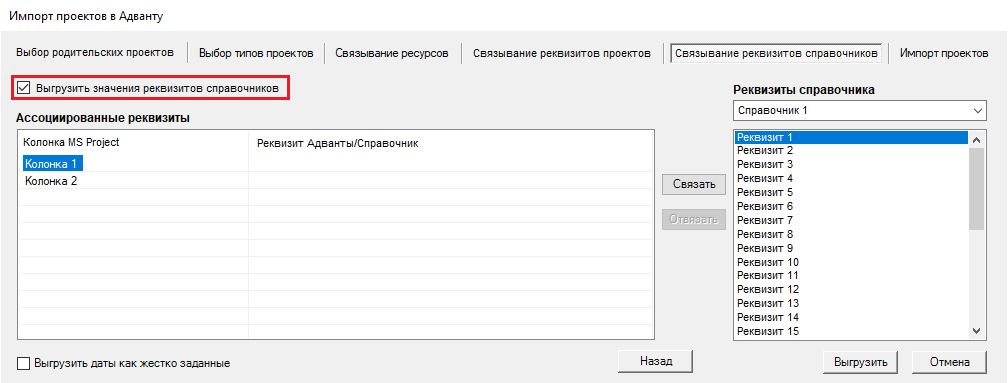

Аналогично связыванию реквизитов объектов в окне "Связывание реквизитов таблиц" необходимо отметить чекбокс "Выгрузить значения реквизитов таблиц".

Таблица Системы ADVANTA отображается в блоке «Реквизиты таблиц», если таблица привязана хотя бы к одному подтипу пользовательских объектов, созданных в Системе ADVANTA и имеет тип:

  • пользовательская таблица (независимо от того, входит он в состав закладок таблиц (типов "Ведущая/Подчиненная" и "Список") или нет;
  • объектная таблица.

При импорте записей таблиц выделите необходимые значения в столбце «Колонка MS Project» таблицы «Ассоциированные реквизиты» и в блоке «Реквизиты таблицы», и после этого нажмите кнопку "Выгрузить".

При экспорте

При экспорте объектов процесс связывания реквизитов или записей таблиц Системы ADVANTA с колонками MS Project происходит на вкладках «Связывание реквизитов проектов» и «Связывание реквизитов таблиц» в окне "Загрузка проектов из Адванты".

На вкладке "Выбор проектов" необходимо выделить нужный проект и нажать кнопку "Далее".

Дальнейшие действия по связыванию реквизитов или записей таблиц Системы ADVANTA с колонками MS Project при экспорте аналогичны действиям при импорте.

Сохранение настроек

После того, как связывание пользовательских колонок MS Project и сущностей в Системе ADVANTA закончено, настройки необходимо сохранить.

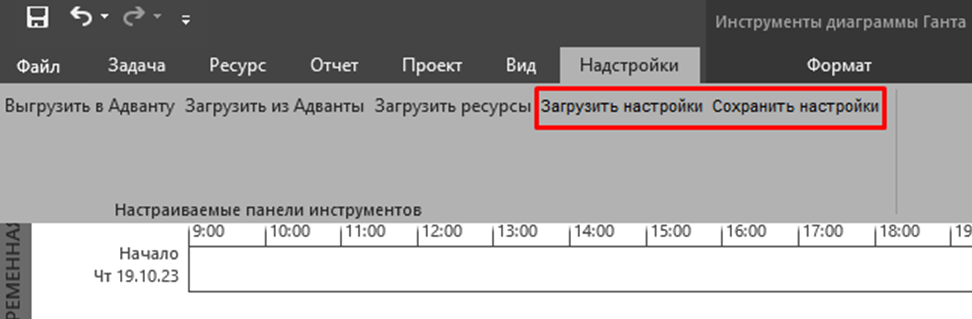

Для этого в разделе "Надстройки" панели инструментов MS Project нажмите команду "Сохранить настройки" - по нажатию отобразится стандартное окно для выбора места сохранения файла с настройками соответствий.

Если необходимо загрузить ранее сохраненные настройки соответствий пользовательских колонок MS Project и сущностей в Системе ADVANTA, то нажмите на команду "Загрузить настройки" - откроется стандартное окно для выбора файла с настройками.

Загруженные настройки соответствий могут быть изменены вручную и сохранены как новый отдельный файл.
