Ресурсы
Как назначить ресурс на задачу в таблице
Если Вы добавите пользователя как ресурс, то пользователь:
- станет участником проекта;
- получит права на проект;
- узнает о своей новой роли из запроса-назначения.
Как добавить пользователя-ресурс
- Клик на нужную задачу.
- Двойной клик по полю в колонке «Ресурс» → в выпадающем списке выберите ресурс - пользователя.
Здесь отображаются все пользователи, даже если они не являются участниками проекта.
Можно выбрать несколько пользователей. - Укажите процент загрузки.
Из расчёта 100% = полный рабочий день (8 часов). - Сохраните изменения.
Диаграммы «Ресурсный план» и «Загрузка ресурсов»
Эти диаграммы помогут вам управлять ресурсным планом и балансировать нагрузку.
Как включить диаграммы

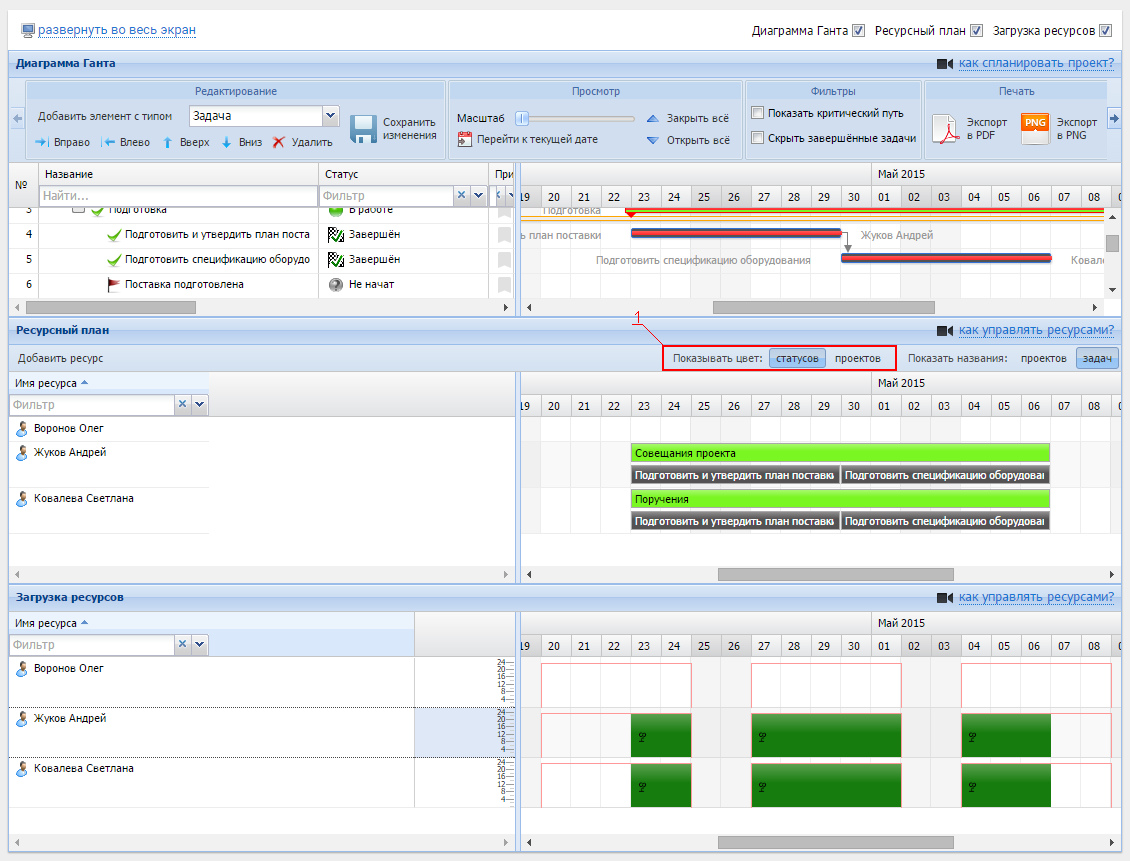

Чтобы увидеть диаграммы «Ресурсный план» и «Загрузка ресурсов», зайдите в диаграмму Ганта и включите их чек-боксами наверху слева.
Включенные модули отобразятся под диаграммой Ганта.
Методология
Рекомендации по балансировке

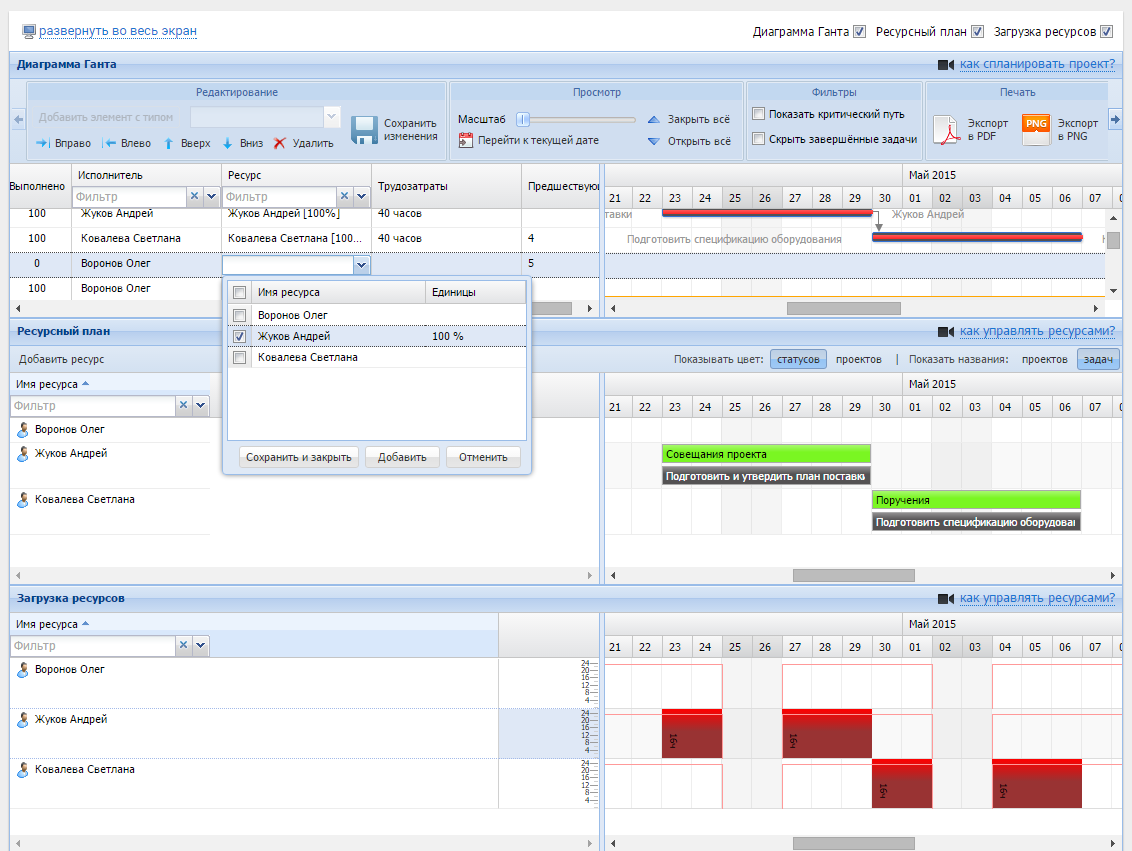

На втором рисунке Вы можете наблюдать ситуацию, когда у двух сотрудников наблюдается перегрузка в планируемых трудозатратах - по 16 часов на протяжении пяти дней (представление «Загрузка ресурсов»).
Проблему перегрузки можно решить так:
- В таблице со списком задач, для первых задач в качестве ресурсов выбрать обоих сотрудников и указать процент загрузки равный 50%.
- Во вторых задачах уменьшить процент загрузки у исполнителей также до 50% , растянув через Ресурсный план длительность задач.
В результате, в представлении «Загрузка ресурсов» видно, что у первого и второго исполнителя вместо недельной перегрузки по 16 часов, будет отображаться равномерная загрузка по 8 часов на две недели.
При делегировании задачи будут меняться ФИО ресурсов на ФИО пользователя, которому выполняется делегирование. Но нагрузка должна остаться той же самой, то есть сумма % загрузки по задаче до делегирований и после, а также при отмене делегирования, должна совпадать.
Технические особенности и рекомендации
1. Отображение диаграмм
- Разворачивайте диаграмму в полный экран для удобства работы - кнопка «Развернуть во весь экран» в панели управления основного модуля.
- Если ведется работа только над распределением и балансировкой ресурсов, то можно отключить основной модуль диаграммы. Любой из трех модулей можно использовать по по отдельности.
- Рекомендуется использовать дисплеи с разрешением от 1366 точек по горизонтали.
2. Совместимость с браузерами
- Рекомендуется использовать браузеры Google Chrome и Mozilla FireFox.
- Если в браузерах Internet Explorer старых версий (7, 8 и 9) в работе с диаграммой Ганта возникают проблемы, то можно переключиться на старую версию диаграммы. Для этого отключите опцию «Использовать новую диаграмму Ганта» в общих настройках раздела администрирования ADVANTA.
3. Особенности представления «Ресурсный план»

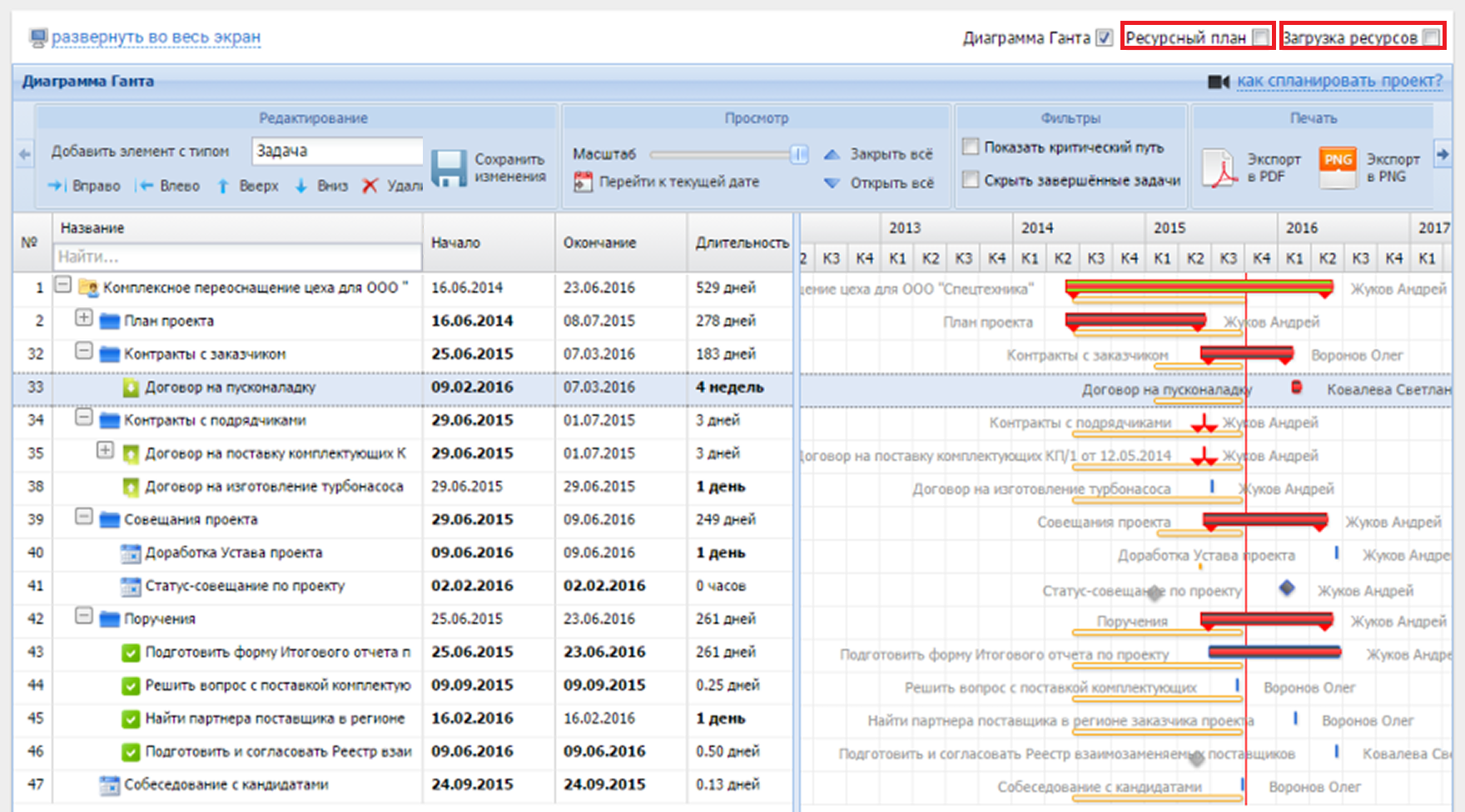

- На втором и третьем рисунках элементы диаграммы в представлении «Ресурсный план» имеют разный цвет - так выделяются задачи с разными статусами. Вместо цветного выделения статусов задач можно переключиться к цветовому выделению принадлежности задач к разным проектам.
- По умолчанию на графике Ресурсного плана отображаются названия соответствующих им задач, но также есть возможность отображения названий проектов, к которым эти задачи принадлежат. Для этого в опции «Показать названия:» (правый верхний угол представления) нажмите переключатель «проектов». После этого вместо названий задач появятся названия ближайших объектов с типом «Проект» (ближайших вверх по иерархии Дерева проектов).
4. Синхронизация просмотра задачи на диаграмме Ганта и ресурсном плане
- При нажатии правой кнопкой мышки на полоске задачи в диаграмме «Ресурсный план» появляется контекстное меню. Выбрав «Перейти на задачу в Ганте», фокус переводится на эту задачу в диаграмме Ганта. Она располагается в середине области диаграммы и выделяется цветом.
