Процент выполнения задач
Процент конечных задач (без дочерних) можно указать только вручную.
Процент узловых задач рассчитывается автоматически.
Как указать процент выполнения задачи
Указать процент выполнения задачи вручную, можно только если:
- задача в статусе «В работе» или «Отложен»;
- она конечная в Дереве проектов (у неё нет дочерних).
Чтобы это сделать, из карточки задачи:

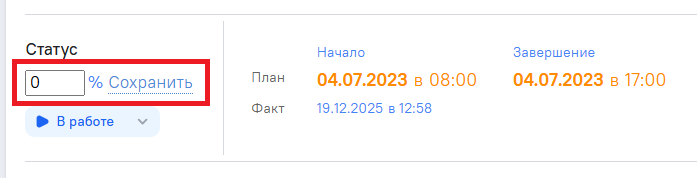

- Клик на процент в блоке «Статус».
- «Изменить процент» → ввести значение → «Сохранить».
Расчет процента выполнения узловых объектов
Как рассчитывается
При расчете процента завершения узлового объекта используются:
- проценты завершения только конечных дочерних объектов, которые, в свою очередь, не имеют дочерних объектов;
- их длительности (конечных дочерних объектов, как вес) по отношению к общей длительности всех конечных задач узла/проекта.
Процент выполнения конечных задач (без дочерних) не рассчитывается Системой - только Вы сами, вручную можете внести процент выполнения в эти задачи. Система сама по себе не знает, как двигается работа.
Пример расчёта

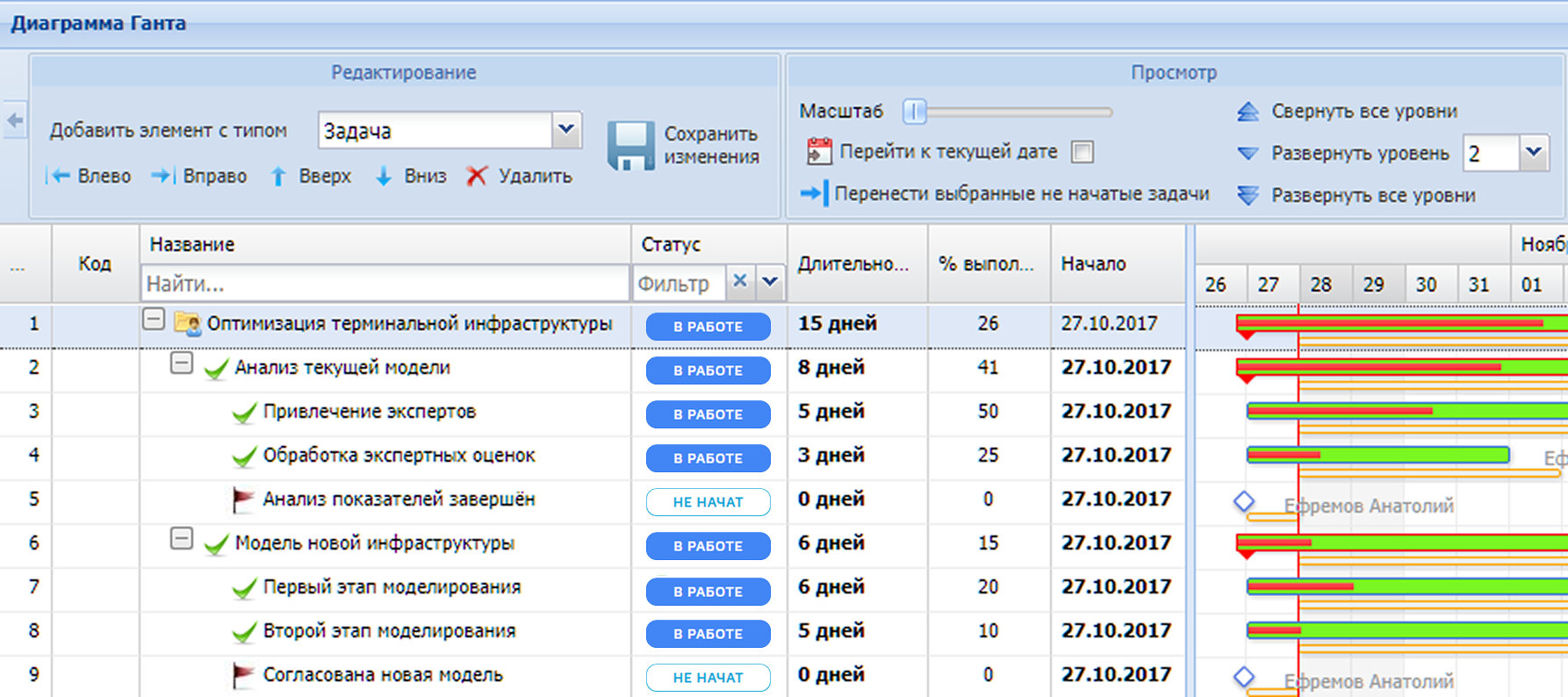

Рассмотрим пример расчета процента выполнения проекта «Оптимизация терминальной инфраструктуры».
- Расчет процента выполнения первого узла «Анализ текущей модели». Объект имеет 3 дочерних задачи, суммарная продолжительность которых составляет 8 дней (5+3+0). Длительность одной задачи делится на общую и умножается на процент выполнения данной задачи.
Процент завершения узловой задачи = 50*5/8 + 25*3/8 + 0*0/8 = 31,25 + 9,375 + 0 = 40,625 ~ 41%.
- Расчет процента выполнения проекта «Оптимизация терминальной инфраструктуры». Для расчета берутся длительности и проценты завершения всех дочерних задач в проекте, затем рассчитываются веса длительностей конечных работ по отношению к сумме длительностей всех конечных задач проекта и на основании этих данных рассчитывается процент выполнения проекта:
= 50*5/19 + 25*3/19 + 0*0/19 + 20*6/19 + 10*5/19 + 0*0/19 = 13,157 + 3,947 + 6,315 + 2,963 = 26,382 ~ 26%.
Из примера видно, что контрольные точки (вехи) из-за нулевой длительности не влияют на расчет процента выполнения узла и проекта в целом.
Исключение задачи из расчета % выполнения
Есть задачи, которые нужны в плане проекта, но не влияют на процент выполненных работ (например, совещания). Исключите такие задачи из расчета процентов выполненных работ проекта.
Для этого:

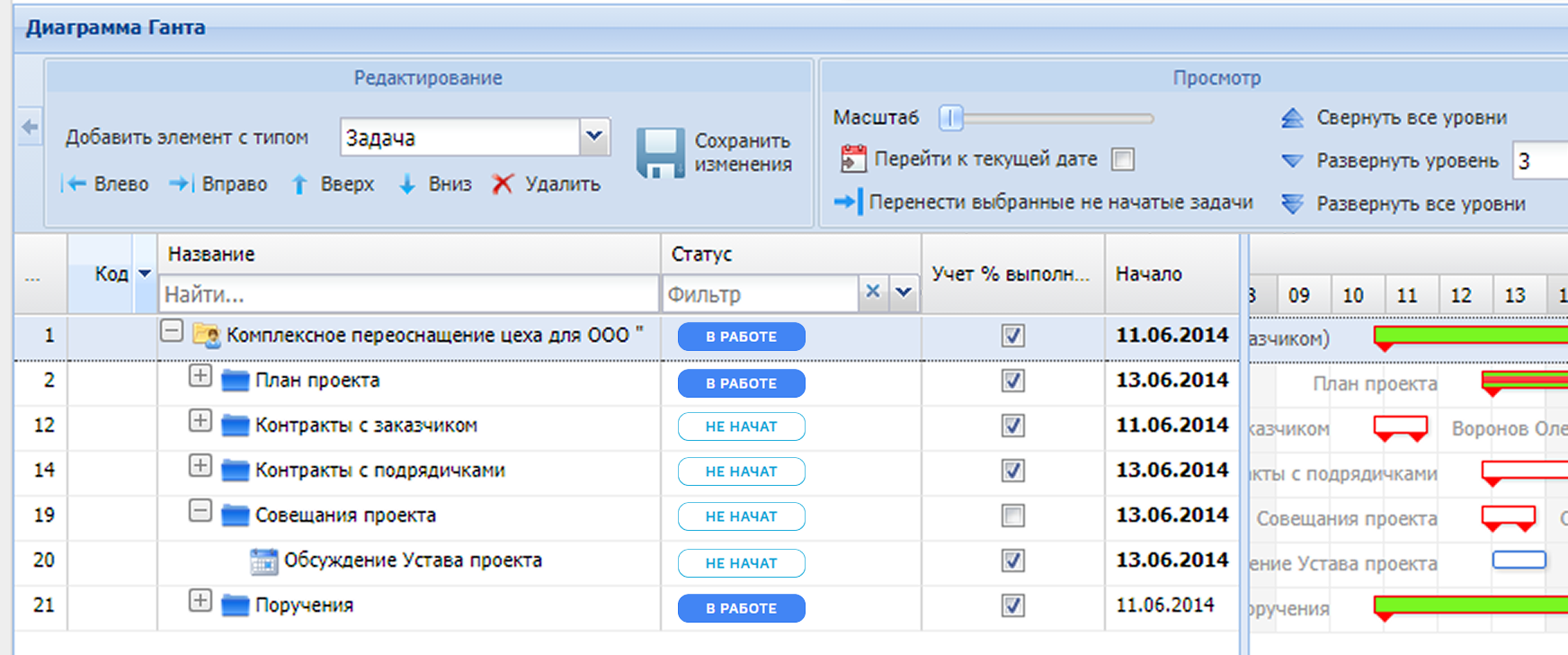

- Активируйте колонку на диаграмме Ганта «Учет % выполнения».
- Выберите в этой колонке задачи, которые не нужно учитывать в расчете процентов выполнения проекта.
На карточке проекта и в иерархической структуре проценты выполнения будут зачеркнуты.
Если папку с совещаниями исключить из расчета процента выполнения, то все совещания будут учитываться в проценте выполнения работ в папке с совещаниями, но итоговый результат не будет учтен в проекте.
