Оперативный план. Расчёт длительности проекта


Пересчитать даты проекта, настроить связи между задачами можно только в диаграмме Ганта.

Левое меню → Проекты → Дерево проектов → зайти в Ваш проект → в меню слева «Гант».

Исходные данные для расчёта плана:

Методологически правильно планировать и рассчитывать загрузку ресурсов, оценивая объем работ по всему проекту комплексно.

Чтобы расчёт проекта работал как надо

Правильно используйте фиксированные ограничения

Зафиксируйте дату начала/окончания проекта и дату начала/окончания первой работы или вехи, от которой будет выстраиваться дерево зависимостей между работами проекта.

Чтобы это сделать:

  1. Зайдите в ваш проект → диаграмма Ганта.
  2. В поле «Начало» или «Окончание» внесите дату.
  3. Сохраните изменения. Так вы выставите жёсткое ограничение. Чтобы ограничение стало полужёстким или гибким, перейдите в карточку объекта → Изменить → выберите другой тип фиксированного ограничения.

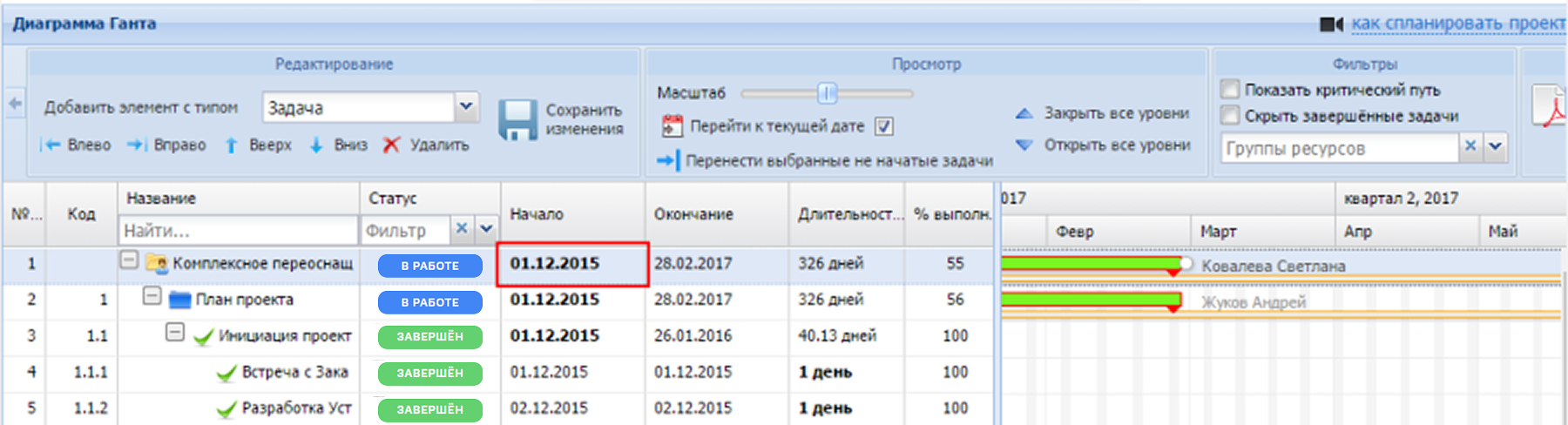

Дата, которая отображается жирным в Ганте - и есть дата фиксированного ограничения. Дата выделяется жирным шрифтом только в том случае, когда она совпадает с расчётной датой, которую рассчитывает Система.

Настройте зависимости

Используйте фиксированные ограничения по минимуму.

Чтобы гибко увязать задачи между собой, настраивайте зависимости.

Изменение плановых дат проекта

Вы можете изменить даты фиксированных ограничений и зависимости между проектами.

Расчётные даты вручную изменить нельзя.

Даты проекта (если проект создан с учётом рекомендаций) должны быть потенциально подвижными - в зависимости от тех дат задач, которые в него входят.

Есть несколько интерфейсов для изменения плановых дат проекта, и между ними есть различия.

Где можно изменить плановые даты задачи

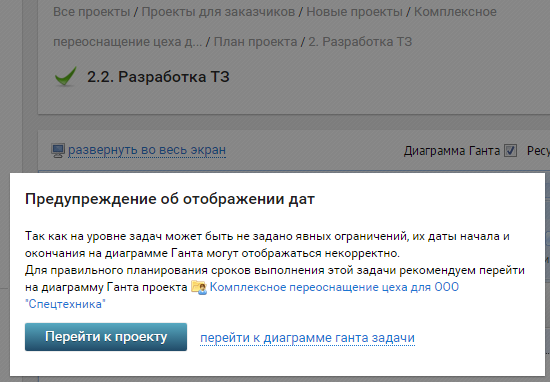

В диаграмме Ганта

Но тут вы не сможете указать тип фиксированного ограничения плановой даты - по умолчанию здесь встаёт только жёсткое ограничение.

Отредактируйте дату в поле «Начало» или «Окончание» соответственно. Если дата подсвечивается жирным - эта дата стала фиксированным ограничением.

В карточке задачи

Через редактирование карточки задачи можно указать все типы фиксированных ограничений.

Если нужно выставить гибкое или полужёсткое ограничение:

  1. Спланируйте проект в Ганте, выставьте фиксированное ограничение (см. выше).
  2. Сохраните изменения в Ганте.
  3. Перейдите на карточку задачи с ограничением (клик правой клавишей мыши на объект в Ганте → «Открыть карточку»).
  4. Меню (три точки) → Изменить → внесите правки в блоке с датами. → сохраните изменения.
  5. Вернитесь в Гант, обновите страницу. При необходимости Гант пересчитает даты проекта, сохраните изменения.

В списке задач

  1. Создайте новый список задач или воспользуйтесь уже существующим.
  2. Переключитесь в режим «Список».

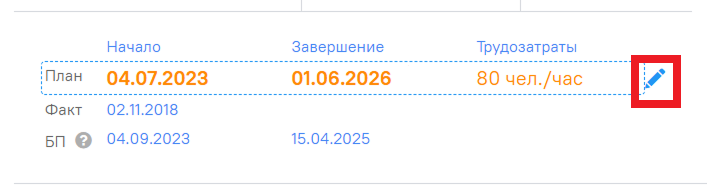

  3. По клику на задачу справа отображается подробная информация, в том числе даты. Клик на оранжевую дату. Здесь можно внести только жёсткие и полужёсткие ограничения.
  4. Чтобы пересчитать даты по всему проекту, зайдите в диаграмму Ганта со страницы проекта. Система пересчитает даты. Сохраните изменения.

В чём разница между изменением дат и переносом

Перенос - это перенос на другую дату начала/окончания с сохранением всех связей.

Перенести даты объекта можно:

  • из карточки объекта (задачи или проекта);
  • на диаграмме Ганта (перетаскивая «колбаску» объекта на диаграмме).

Что происходит при переносе проекта

Для даты начала перенесенного объекта устанавливается жесткое ограничение «Начать». Для даты завершения перенесенного проекта и дат дочерних объектов остаются те же ограничения, которые были до переноса. Фиксированные даты-ограничения завершения перенесенного проекта и дочерних объектов изменяются на ту же величину, на которую изменилась дата начала перенесенного объекта. Зависимости между объектами сохраняются. Длительности объектов сохраняются.

Изменение дат у вех (КТ) проекта

При изменении одной из плановых дат (начала или окончания) у задач с нулевой длительностью (вех), вторая дата автоматически изменяется на ту же дату.

Если задача перестает быть вехой (ненулевая длительность), то правило отменяется.

Правило касается любых объектов с видом «Задача», если у них нулевая длительность. См. подробнее о вехах проекта.

Для указания разных дат начала и окончания задачи-вехи нужно сначала преобразовать ее из вехи в задачу: указать ненулевую длительность. Затем у обычной задачи изменить даты стандартным образом.

Пересчёт оперативного плана

Частый кейс: поменяли дату на карточке проекта, а все связанные задачи внутри него остались со старыми датами.

Как пересчитать даты в проекте

Зайти в проект → справа в меню «Гант».

В момент входа в Гант, происходит проверка связей между датами на предмет противоречий.

Если противоречия есть, в окне «Конфликт плановых дат» Система предложит один из вариантов, как их исправить.

Например, может быть противоречие между плановыми датами родительского и дочернего объектов. Выберите, какой из объектов (дата в них) для Вас более приоритетная, и сделайте свой осознанный выбор:

Удалить ограничения суммарной задачи Удалить ограничения дочерней задачи
В объекте, внутрь которого вложены дочерние, убирается блокирующее ограничение (плановая дата) - и дочерние распределяются по тем датам, которые в них указаны.В дочернем(их) объектах убирается блокирующее ограничение (плановая дата) - и они вписываются в ограничения родительского объекта.
