План "Факт-прогноз"


План «Факт-прогноз» – план с отслеживанием факта. Применяется при отслеживании хода работ проекта.

При расчете плана «Факт - прогноз» учитываются:

  • плановые даты и условия (жесткие, полужесткие, гибкие) для них;
  • длительности работ;
  • зависимости (связи между проектами и работами);
  • даты вышестоящих объектов;
  • текущая дата.

При расчете плана не учитываются задачи в статусе «Отменен».

По прогнозу вы увидите, как задача будет выполнена с учетом всех отклонений по срокам, которые происходят в проекте.

Пример расчета прогнозных дат в Системе

Создайте задачу с началом 14.12.2017, продолжительностью 5 дней. Сегодня 22 декабря 2017.

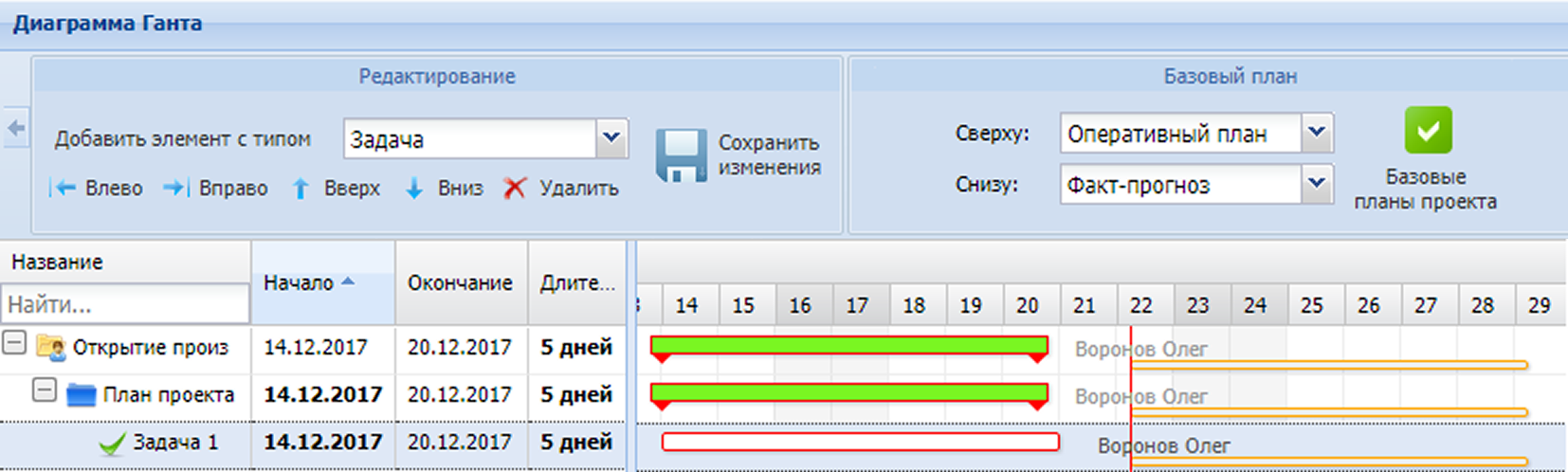

В разделе «Базовый план» сверху выбрано «Оперативный план», снизу «Факт - прогноз».

В графической части диаграммы Ганта прогнозная дата завершения Задачи 1 – 28 декабря 2017. Поскольку задача все еще не начата и уже просрочена, то ее дата начала ставится на максимально возможно раннюю дату - сегодня, длительность - 5 дней, отсюда 22 + 5 = 28.

Переведите Задачу 1 в статус «В работе», прогнозная дата будет рассчитана от фактической даты начала. Если сделать это завтра - 23 декабря 2017, то прогнозная дата завершения Задачи 1 – 30 декабря 2017.

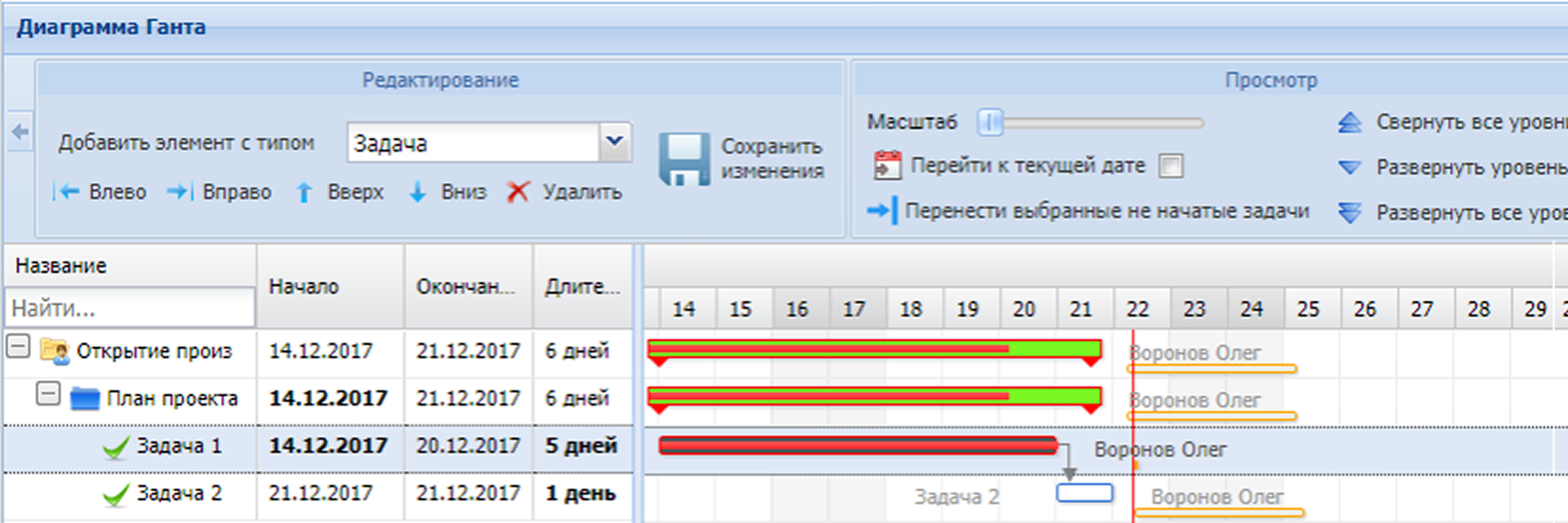

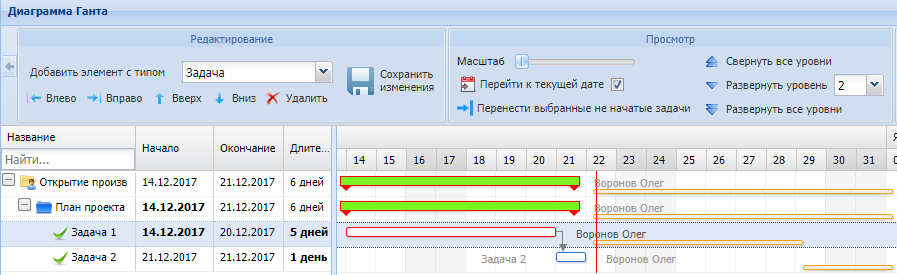

Создайте Задачу 2 продолжительностью 1 день. Свяжите ее с Задачей 1 связью Окончание - начало.

Общий прогноз по проекту – завершение 31 декабря 2017:

  • Задача 1 – 28 декабря 2017
  • Задача 2 – 31 декабря 2017 - через один рабочий день после завершения Задачи 1 (при расчете учитываются выходные).

Завершите Задачу 1. Прогноз завершения проекта – 24 декабря 2017. Прогноз рассчитан на основе не начатой Задачи 2 с продолжительностью в 1 рабочий день.
