Блокировка бюджета после согласования


В чем польза

Цифровой помощник поддерживает корректное финансовое планирование в проекте.

Один из возможных сценариев - блокировка финансовых записей по событию. Он регулирует выполнение финансовых процедур внутри проекта и снимает риски ошибочных действий в Системе.

Как работает

  1. В проекте создается ветка объектов для оценки стоимости выполнения проекта. Работы могут быть декомпозированы, например, по типу затрат, пакетам работ, позициям спецификации и пр.

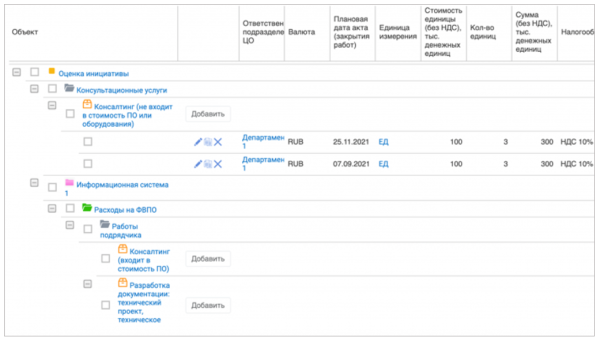

  2. Руководитель проекта и другие ответственные по нему оценивают работы по проекту и заполняют финансовую таблицу: создают записи со стоимостью и прогнозными сроками закрытия актов.

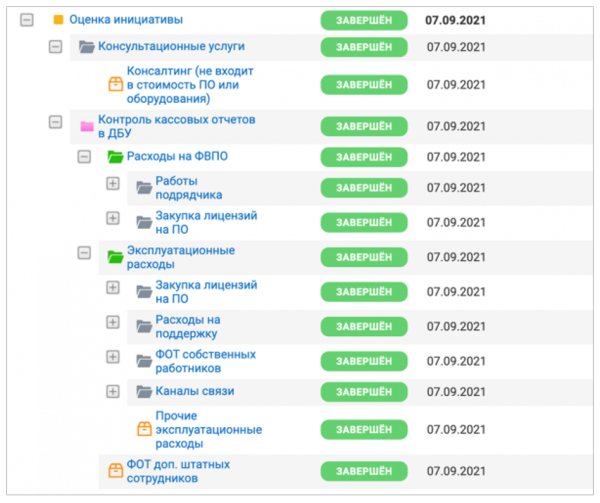

  3. После того, как позиции прошли оценку, Руководитель проекта завершает родительский объект «Оценка», сотрудник Проектного офиса принимает завершение оценки, статус переключается на «Завершен».
  4. По этому событию производится блокировка финансовых записей со стоимостью выполнения работ по проекту и смена соответствующих статусов.
