Генерация состава Контрольных точек проекта
Назначение
Один из первых шагов при создании нового проекта - декомпозиция на ключевые этапы, которые должны завершаться понятным, измеримым промежуточным результатом. В проекте такие результаты обозначаются «контрольными точками». Если проект типовой, руководитель проекта составляет список на основе своего опыта или готовых шаблонов. Но порой приходится создавать проекты в новой сфере, о которой мало знаний, а готовых шаблонов ещё не создано. В этом случае процесс подвержен ошибкам - легко пропустить важный этап или нарушить последовательность. При реализации проекта это может повлечь серьёзные сдвиги в сроках и перерасход бюджета.
Принцип работы
AI-агент автоматизирует формирование перечня контрольных точек. В качестве входных данных достаточно указать:
- название проекта;
- набор обязательных условий (например: «проект должен начинаться с обследования площадки», «включи разработку проектной и рабочей документации», «заверши проект подписанием акта выполненных работ»)
Агент анализирует условия, применяет свои знания о типовых схемах реализации проектов, и генерирует структурированный список контрольных точек с соблюдением логической последовательности и необходимых промежуточных этапов (согласования, поставки, тестирование и т.п.).

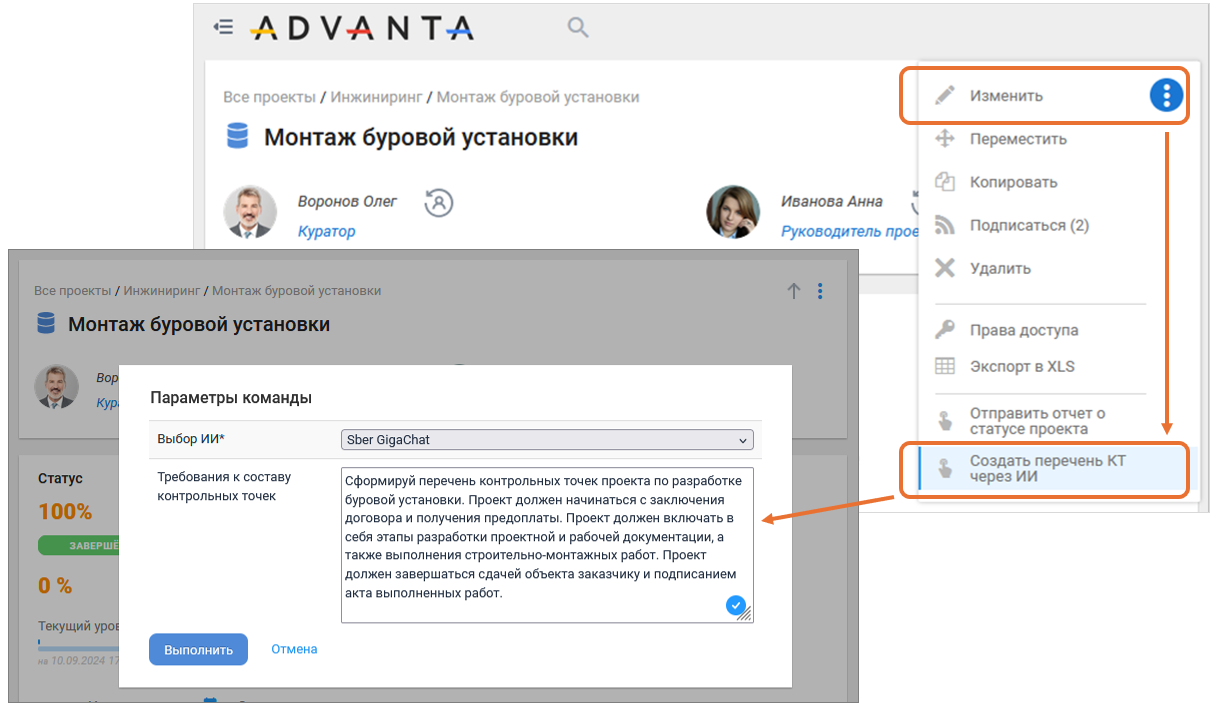

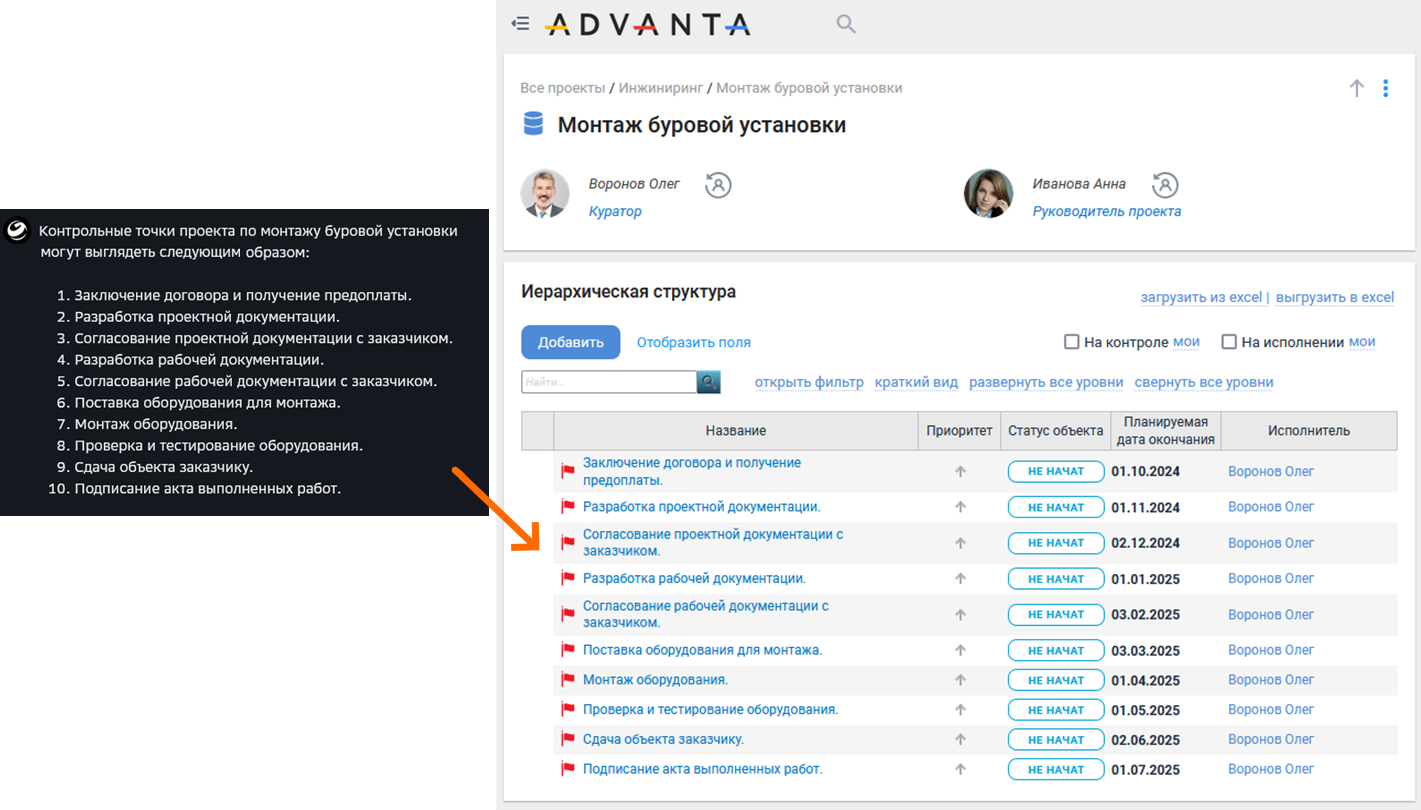

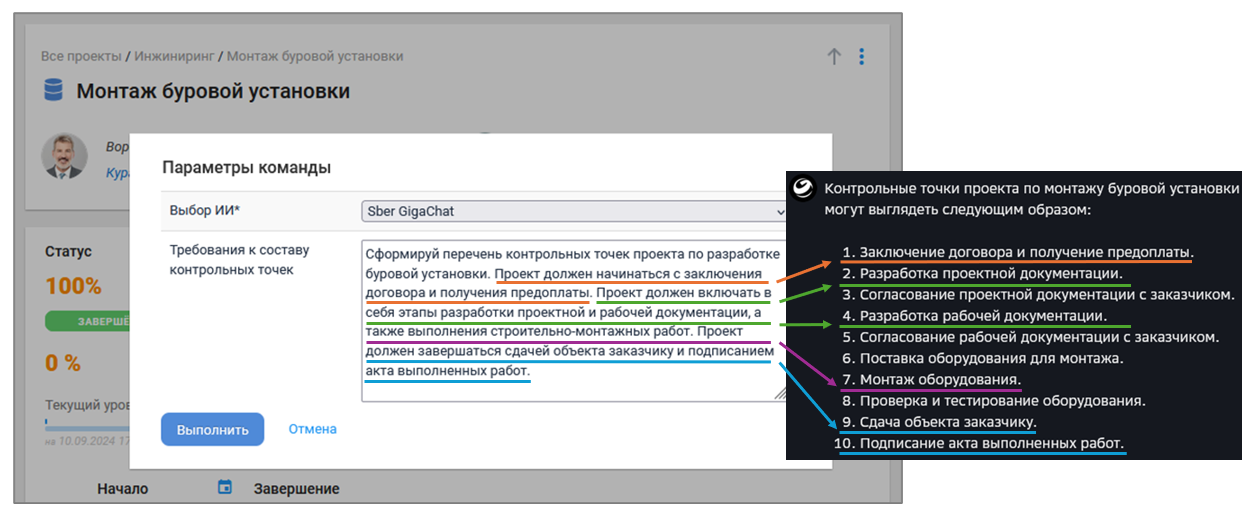

Созданный перечень контрольных точек агент загружает в ADVANTA. Таким образом, руководитель быстро получает хорошую основу для дальнейшей проработки плана проекта.
Практическая польза
- Сокращение времени на начальное планирование с часов до минут
- Снижение риска пропуска критически важных этапов (например, согласований или приёмки)
- Правильное именование КТ - прошедшее время и совершенный вид (например, «Проектно-сметная документация утверждена», «Объект сдан в эксплуатацию»)
- Экономия времени на ввод данных - список контрольных точек автоматически преобразуется в объекты ADVANTA
